현장 정보
  • 지역: 경기 구리시
  • 건물: 아파트
  • 피해 위치: 주방 상부장·주방 천장, 거실·방 천장
  • 한 일: 상부장 철거·재설치, 젖은 천장재 교체, 거실·방 천장 도배
  • 일정: 2026년 7월 29일 피해 확인, 8월 27일~28일 복구(이틀)

고객 보호를 위해 정확한 주소와 단지 이름은 적지 않았습니다. 사진은 실제 현장 사진입니다.

처음 상태

주방 상부장 아래와 천장 몰딩을 따라 누런 얼룩이 생겨 있었습니다. 상부장 위쪽 천장은 가구에 가려 겉에서 안 보이는 곳이라, 상부장을 떼어 내고 확인했습니다.

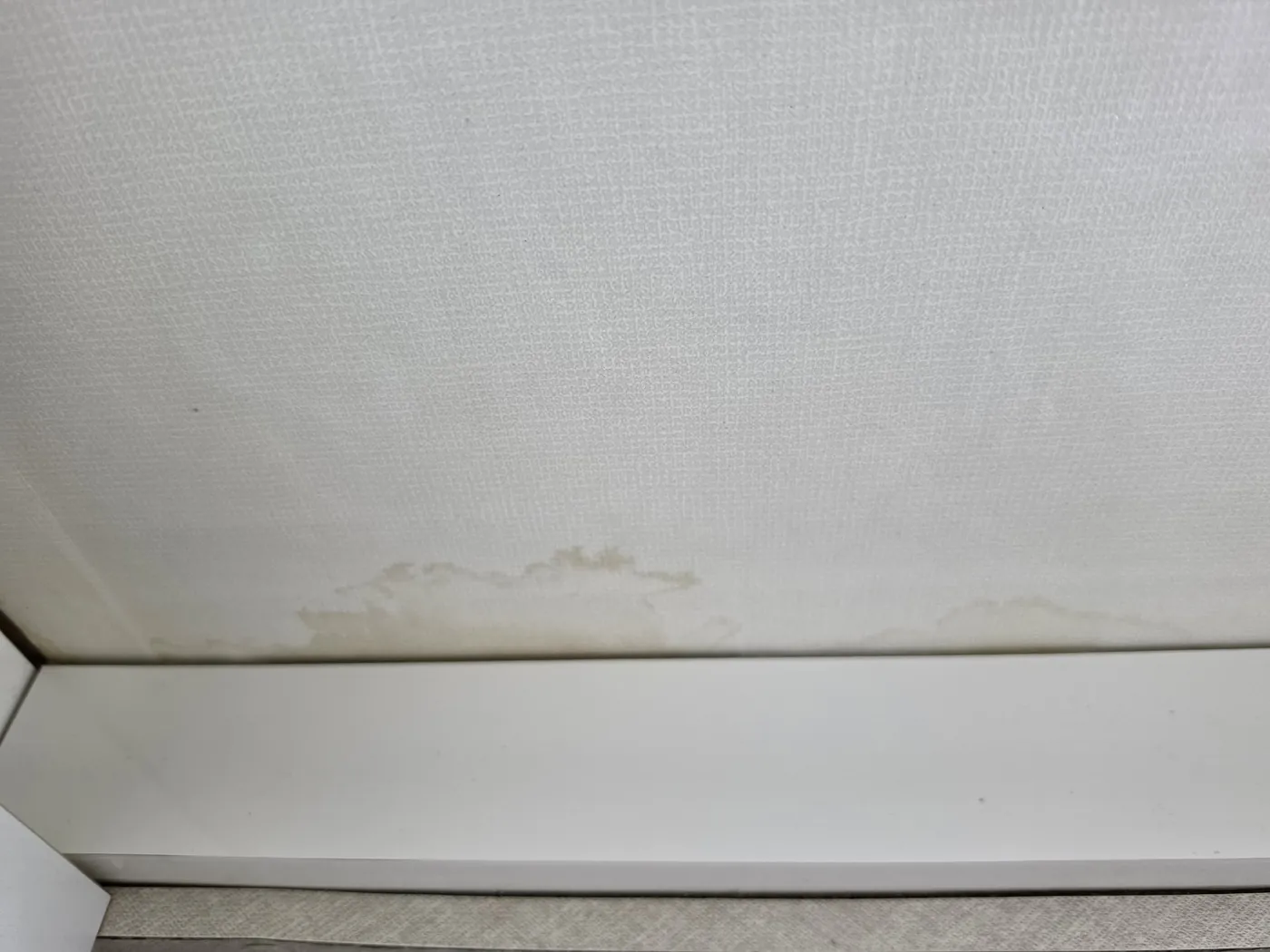

주방 천장 몰딩을 따라 번진 누수 얼룩
주방 천장 몰딩을 따라 얼룩이 번져 있었습니다

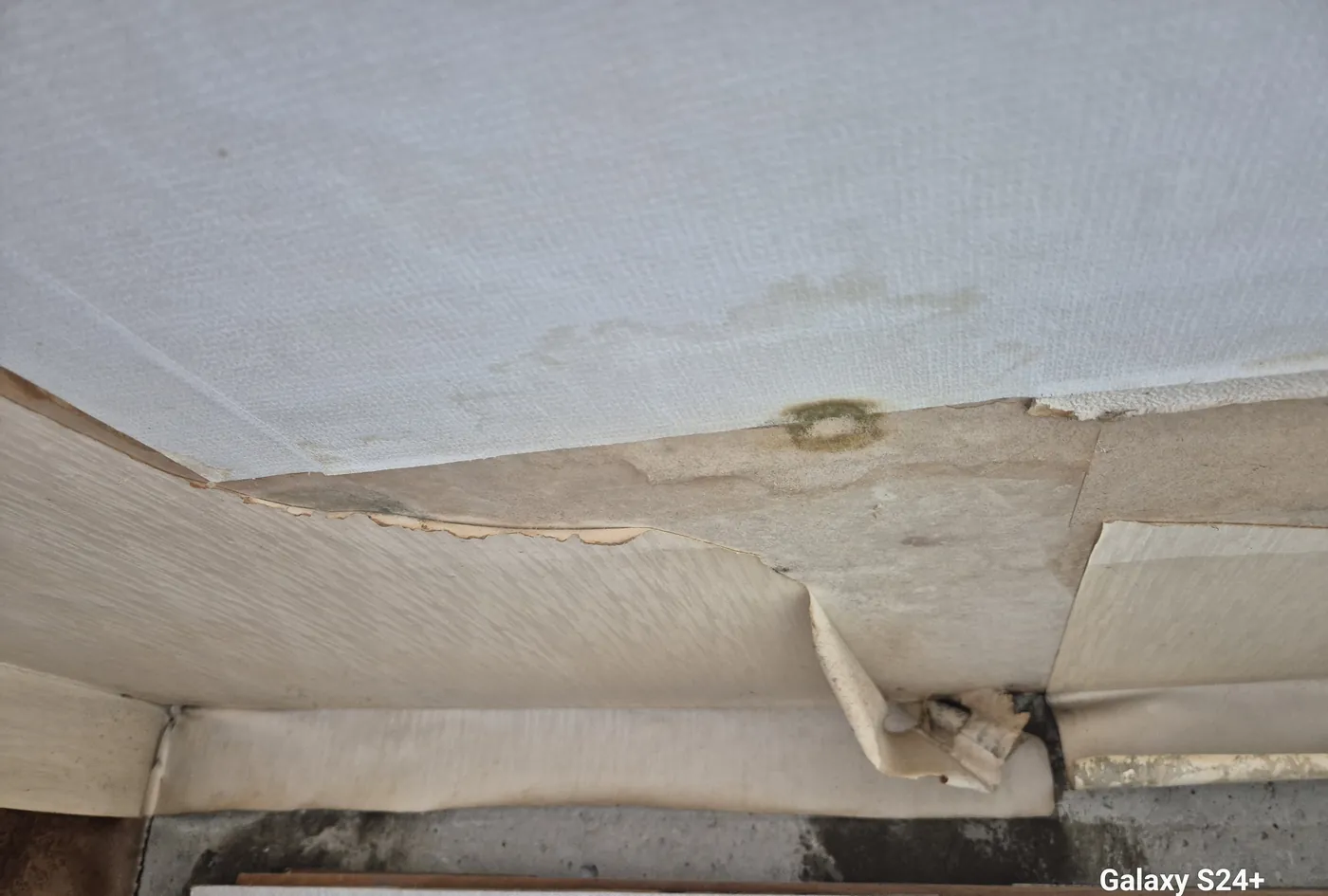

천장재를 걷어 내자 드러난 젖은 바탕과 얼룩
천장재를 걷어 내자 젖은 바탕이 드러났습니다

천장재를 걷어 내자 바탕이 젖어 있었고, 천장 속 콘크리트 면에는 물자국이 넓게 퍼져 있었습니다. 전기 배선 박스 근처까지 젖어 있어 마감 전에 꼼꼼히 확인했습니다.

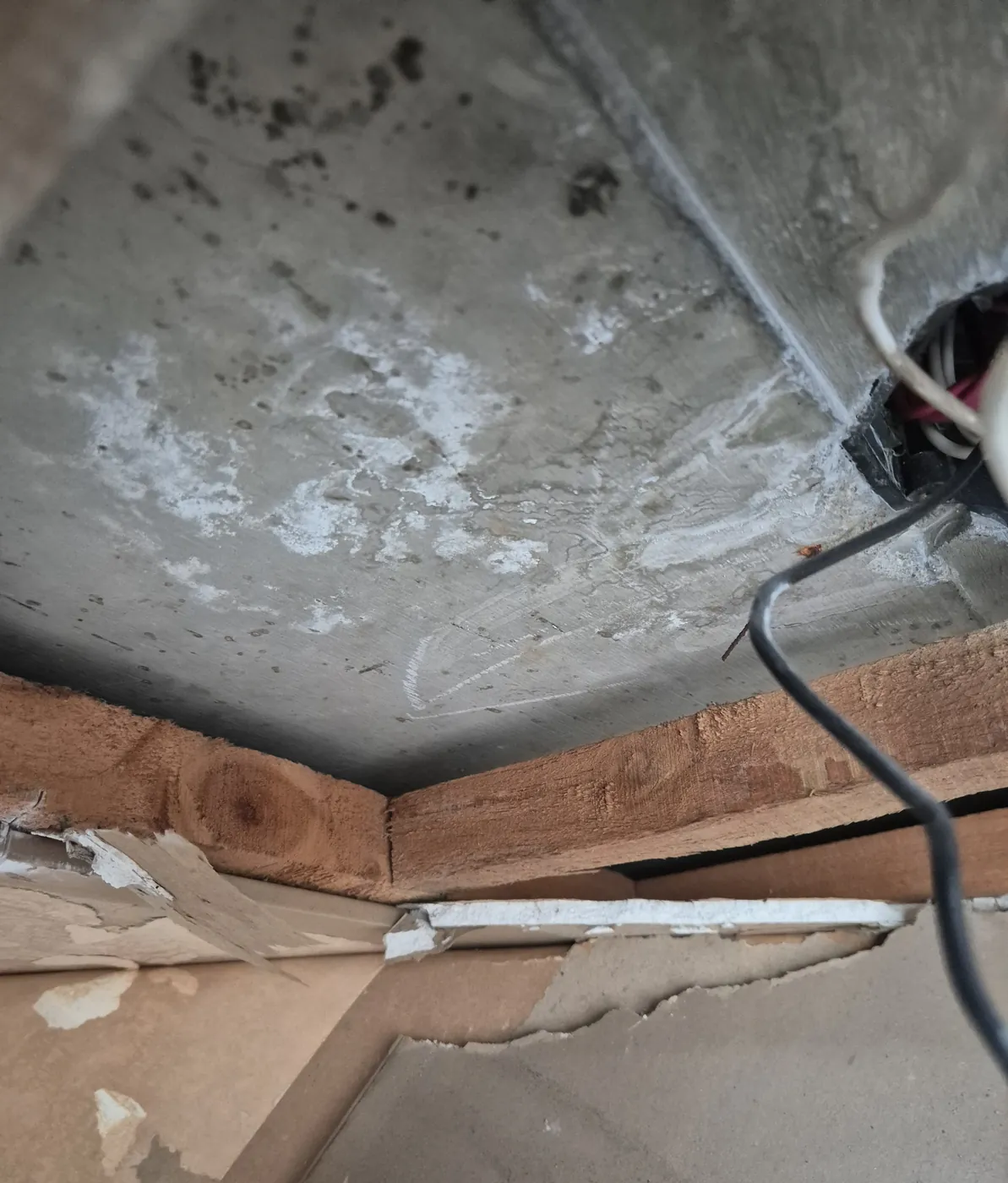

천장 속 콘크리트 면에 퍼진 물자국
천장 속 콘크리트 면에 물자국이 퍼져 있었습니다

작업 순서 (이틀)

  1. 보양·상부장 철거: 주방과 거실을 보양하고 주방 상부장을 떼어 냈습니다.
  2. 젖은 천장재 철거: 젖은 천장재를 걷어 내고 천장 속과 배선 주변을 확인했습니다.
  3. 새 천장재: 새 천장재를 대고 바탕을 정리했습니다.
  4. 천장 도배: 주방과 거실·방 천장을 새로 도배했습니다.
  5. 상부장 재설치: 상부장을 다시 달고 보양을 걷었습니다.

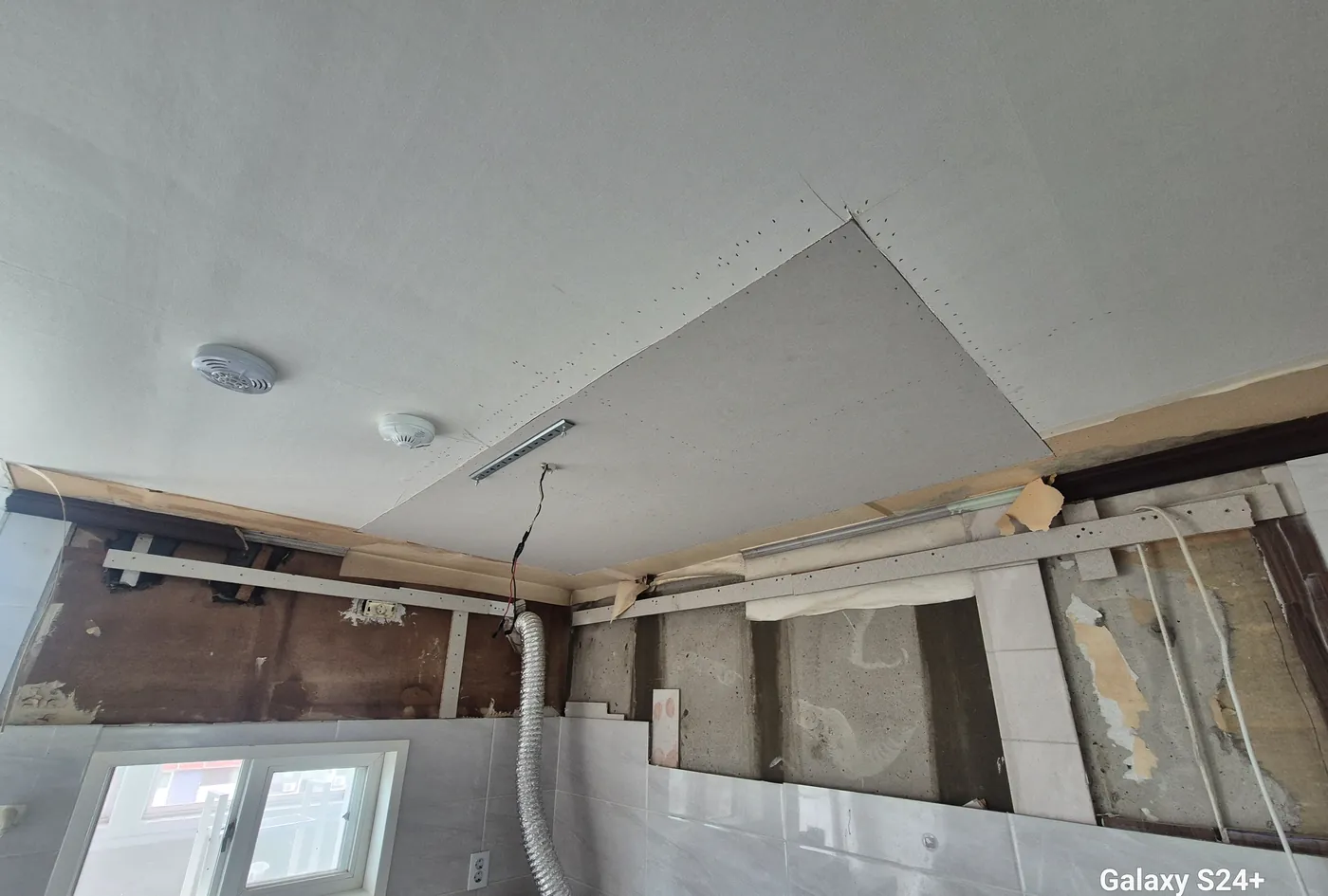

젖은 천장재를 걷어 내고 새 천장재를 대는 중인 주방
젖은 천장재를 걷어 내고 새 천장재를 대는 중입니다

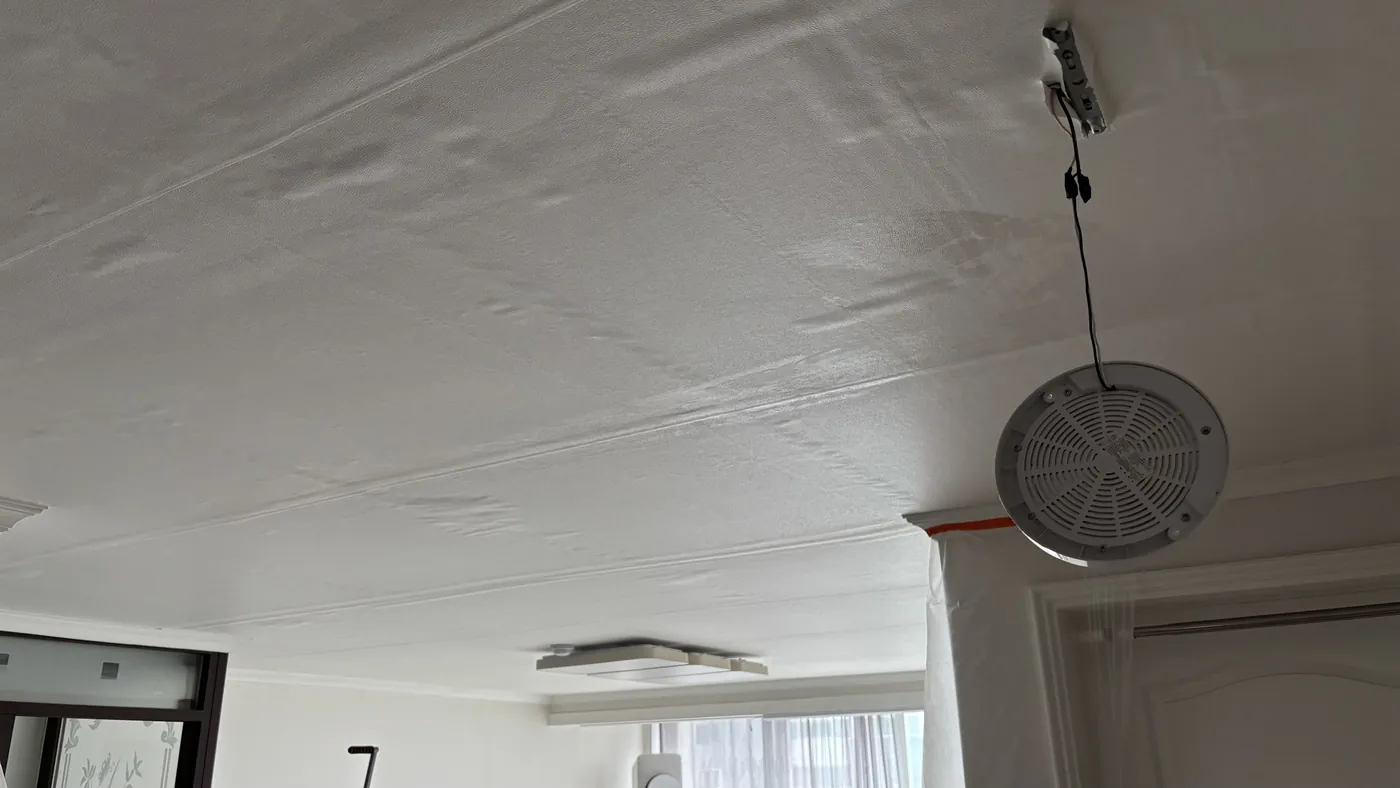

새로 도배한 거실 천장
거실·방 천장은 새로 도배했습니다(도배 직후라 아직 마르는 중)

피해를 확인한 날(7월 29일)과 복구한 날(8월 27일) 사이에 한 달 정도 간격이 있습니다. 천장 마감은 물이 더 들어오지 않는 것을 확인하고 천장 속이 마른 다음에 해야 다시 번지지 않습니다.

이 현장에서 알 수 있는 것

자주 묻는 질문

주방 상부장을 떼야 천장 복구가 되나요?

상부장 위쪽 천장까지 젖었다면 떼어 내야 확인과 복구가 됩니다. 상부장 자체가 상하지 않았다면 복구 후 다시 달 수 있습니다.

도배 직후 천장이 울퉁불퉁한데 괜찮나요?

도배 직후에는 풀이 마르면서 들떠 보일 수 있습니다. 보통 하루 이틀 마르면 평평해집니다. 마른 뒤에도 들뜬 곳이 있으면 보수합니다.
